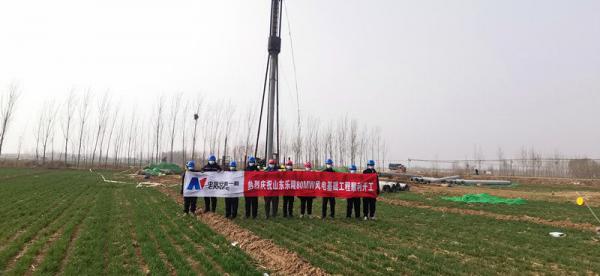

近日,隨著打樁錘機柴油錘下落,標志著由中國安能集團第一工程局有限公司中標的中明樂陵80MW 分散式風電項目正式開工。
該項目位于山東省樂陵市,屬黃河下游沖積平原,場地穩定。包含丁塢鎮30MW、鐵營鎮30MW、寨頭堡鄉20MW三個標段,共20基風機基礎、箱變基礎及吊裝平臺的施工。合同金額3356萬元,總工期84日歷天。

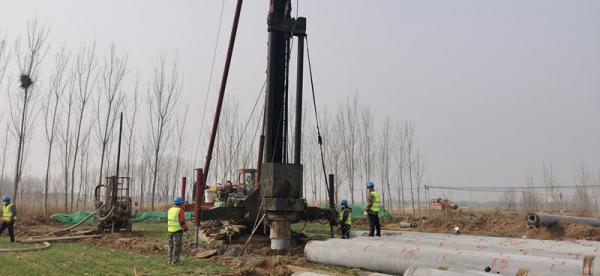

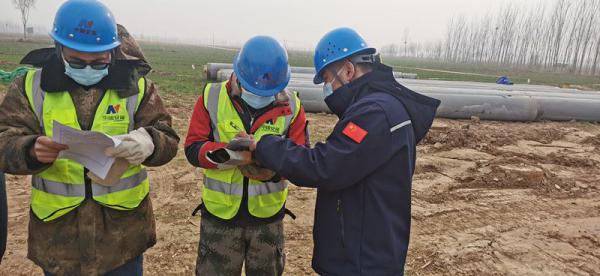

該工程具有工期短、準備工作多的特點。3月份復工以來,項目部及時委托第三方檢測單位對前期試樁樁基進行承載力檢測,加班加點出具分析數據、編制報告;反復與設計單位溝通、優化管樁長度;克服山東省疫情限制,督促管樁廠家優先排隊預制生產,協調辦理高速特殊通行證,確保預應力管樁順利進場。

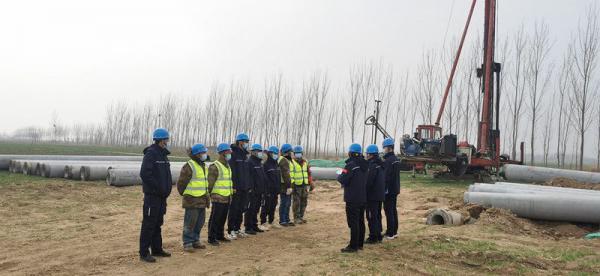

正式開工后,項目部及時復盤總結了前階段工作,梳理了工程重點、難點,研究部署了下一階段施工任務。下步將高標準、嚴要求、快節奏,全面貫徹集團“提質增效”專項行動指示要求,加快推進工程建設進度。全體人員表示將保持“開局就決戰,起步就沖刺”的姿態,懷揣必勝的信心,投入到項目建設當中,牢固樹立中國安能水電鐵軍品牌形象。
中國基建報(張?zhí)仗铡⑧嵳裼?、馬嘉琦)
