12月15日,歷時7個多月的現場疊片組裝和試驗,山東最大抽水蓄能電站——文登抽水蓄能電站首臺機組定子吊裝完成。
文登抽水蓄能電站共安裝6臺單機容量30萬千瓦的可逆式水泵水輪發電電動機組,發電機定子機座外徑8110毫米,機座高度為5450毫米。定子在安裝間完成鐵心及線棒裝配后總重約331.5噸,加上起吊軸重量約8噸,起吊梁重量約32噸,定子專用起吊吊具裝配后總重約73.6噸,定子起吊總重量405.1噸,采用廠房兩臺250噸橋機并車通過平衡梁和起吊軸進行整體吊裝。

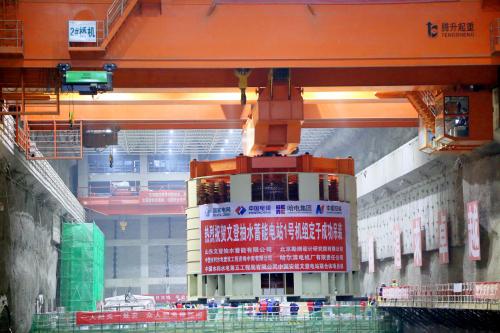

定子吊裝精度要求高、難度大,是抽蓄機組安裝過程中的關鍵工序,屬于四級風險作業。為了保證定子順利吊裝,水電五局文登機電安裝項目部對吊裝方案進行了多次討論優化和專家評審,制定了詳細周密的安全控制措施;吊裝前,會同業主、監理對主廠房橋機吊裝系統進行聯合檢查,確保各項準備措施全部安全,按規定進行“三起三落”試吊。吊裝過程中,現場進行技術交底,相關人員各司其職、各盡其責,兩臺載重250噸的橋機架起發電機定子的平衡梁,平移出工位棚,向著機坑方向移動,吊具承重數據在屏幕上閃爍變化,現場工作人員的心也隨之揪緊。隨著定子的緩緩下降,14名工人在機坑底部嚴密關注吊裝進度,配合調整方向、核對同心度,確保定子準確降落在機坑內預埋的機墩上。經過一個多小時的連續奮戰,首臺機組定子吊裝工作順利完成。
文登抽水蓄能電站位于威海市文登區界石鎮境內,是膠東地區第一座抽水蓄能電站,也是山東裝機容量最大的抽水蓄能電站。電站總裝機容量180萬千瓦,安裝6臺單機容量30萬千瓦的單級混流可逆式水泵水輪機組,設計年發電量27.1億千瓦時,每年可減排二氧化碳31.12萬噸。電站建運后,主要擔負全省電網調峰、調頻、填谷、調相、負荷備用與緊急事故備用等,對優化電源結構、改善電網運行、構建以新能源為主體的新型電力系統等具有重要推進作用。
來源:水電五局
